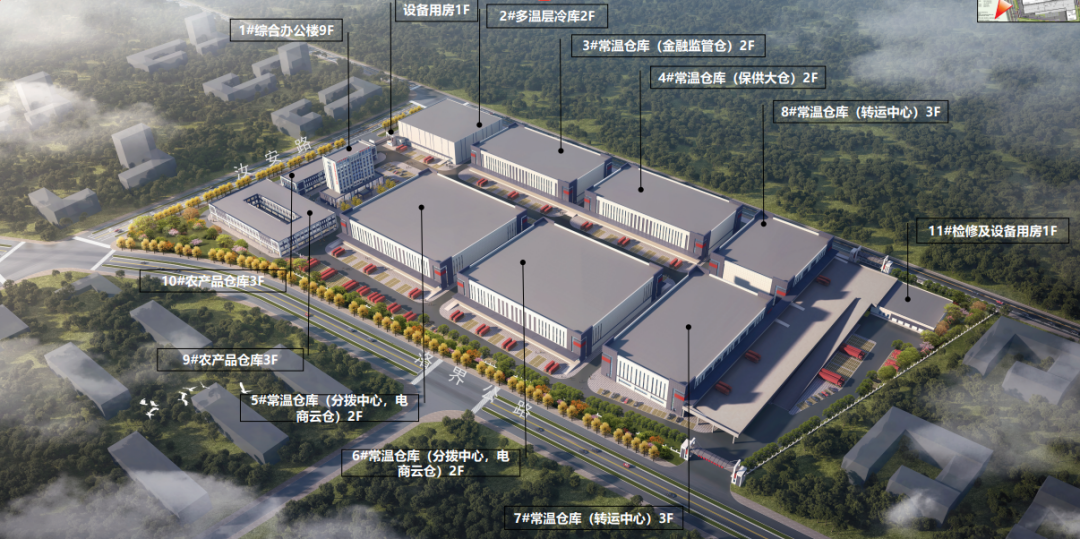

京东(汝阳)智慧冷链物流产业园总**金额75200万元,项目总占地面积约245亩,规划总建筑面积17854**5平方米,主要建设内容包括综合服务楼、智能化立体冷库、保鲜库、智能高标准仓库、标准物流仓库、集采集配中心、快递智能分拣中心、共配中心、生活必需品流通保供中心、应急物资保供中心、农副产品集散批发中心、产融平台、储能一体化平台、网络货运平台、智能园区平台、物流信息化平台等。项目建设完成后,可实现年储存各类牛羊肉、水产海鲜、果蔬等农产品合计8.5万吨的储存能力,年周转能力可达50万吨的仓储能力。
该项目是汝阳发展数字经济风口产业的重要抓手,将汝阳绿色建材、特色农业等产业资源优势与京东品牌、科技、**、运营、生态等资源有机结合,通过构建协同创新体系,推动区域区块链、大数据等数字经济核心产业发展壮大,打造数字经济生态示范**,有效提升开发区产业数字化水平。
为了迅速打开建设局面,我司接到建设任务,项目部迅速组织精兵强将集结现场,提前协同各施工队伍根据现场实际情况,优化施工技术方案、详细部署赶工计划、明确了节点目标和劳务资源配置,并对各工序穿插、工法应用反复推敲和论证,从安全、质量、进度三方面进行了综合分析。
01,主体施工

1,地面平整
现场勘查→标定平整范围→设置水准基点→设置方格网→测量标高→清除地面障碍物及地表图土剥离→土方平整→场地碾压→场地清理→自检与整改→竣工资料编制(施工记录、检测报备、竣工图)→竣工验收(五方责任主体验收:建设、施工、设计、监理、勘查)
2,土石方工程
标高测量(通常测量方法有水准仪测量、全站仪三角高程测量、GPS高层测量、气压高程测量等,发包方组织、土方施工单位参与)→施工准备(勘查现场地形地貌、水文地质、障碍物、水电及道路等情况,并制定开挖方案报批)→土石方开挖(根据审批后的施工方案施工)→土石方外运(运至合规合法弃土场)→土方回填及夯实(侧壁、顶板等土方回填,这项工程还可能由总包或景观单位施工)→隐蔽工程验收(如:地基验槽等)→竣工资料整理(如:施工记录、编制竣工图)→联合验收(规划、环保验收等,取得竣工验收报告)
3,钢筋工程
现浇:钢筋加工(调直、除锈、切断、弯曲等)→钢筋堆放→钢筋施工(绑扎、焊接、机械连接)→钢筋主体结构验收→竣工资料归档→五方验收

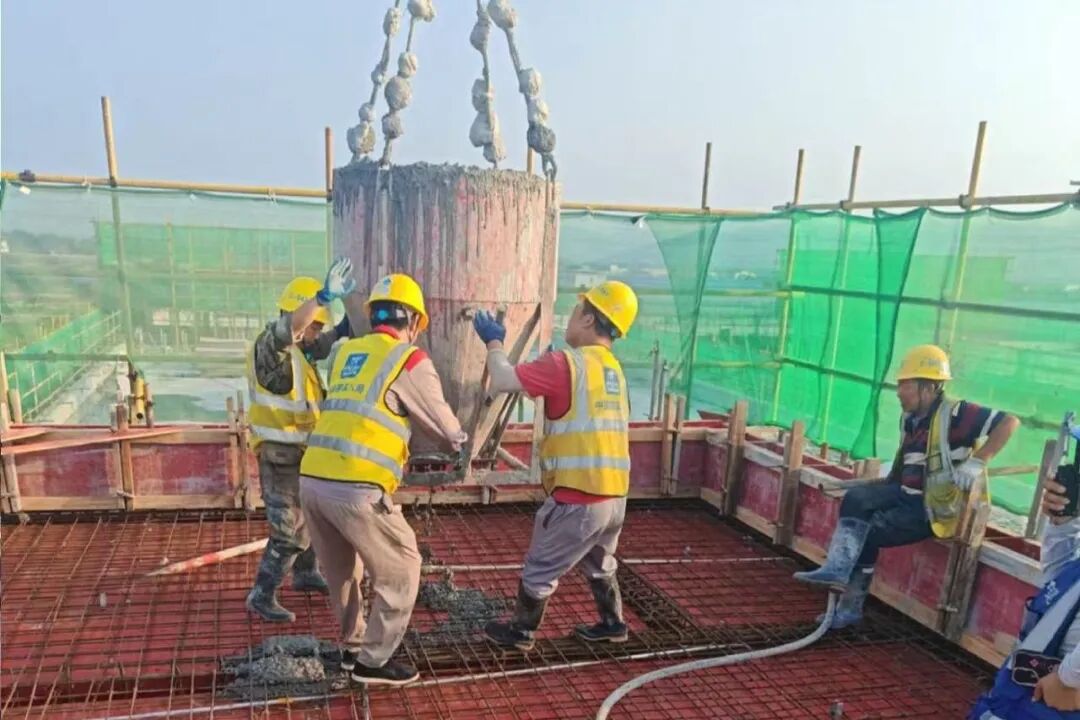

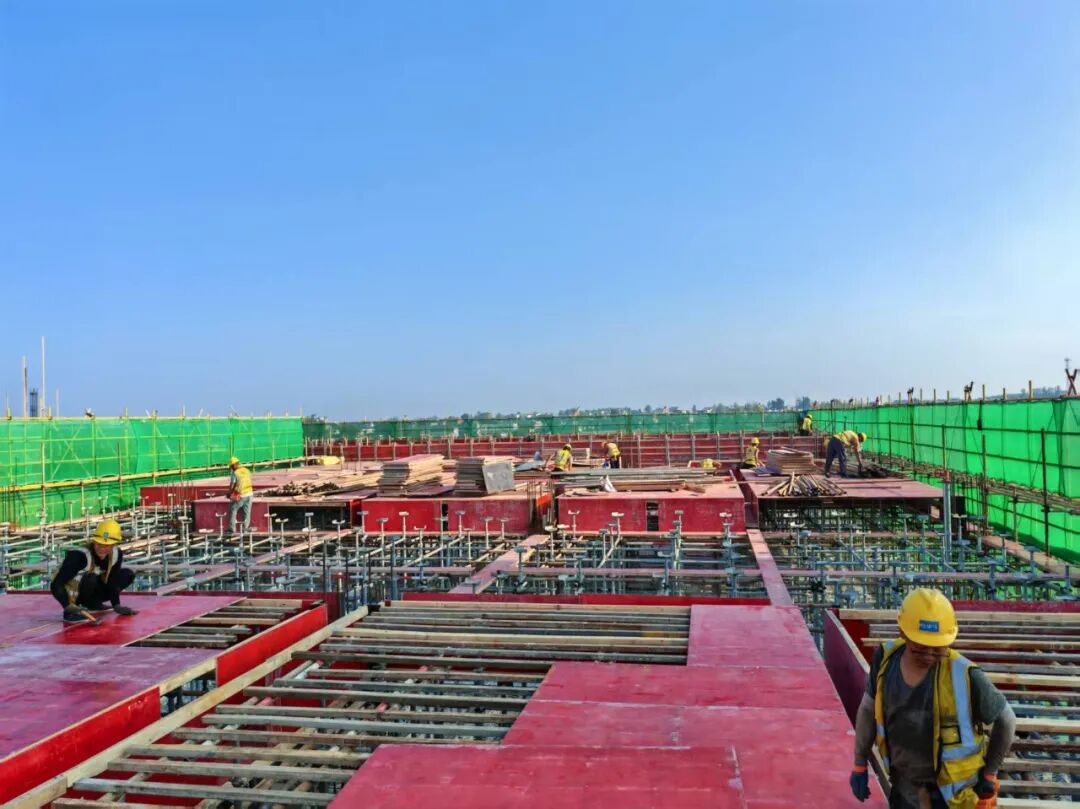

4,混凝土工程
现浇:砼运输→砼浇筑并同条件养护→砼振捣→砼养护→主体结构验收→分部分项验收
5,砌筑工程
砌块类:基面清理→放线→立皮数杆→挂线→拉结筋→墙体砌筑→勾缝清理→隐蔽验收→砌体分项验收→分部分项验收→资料归档→联合验收→竣工备案

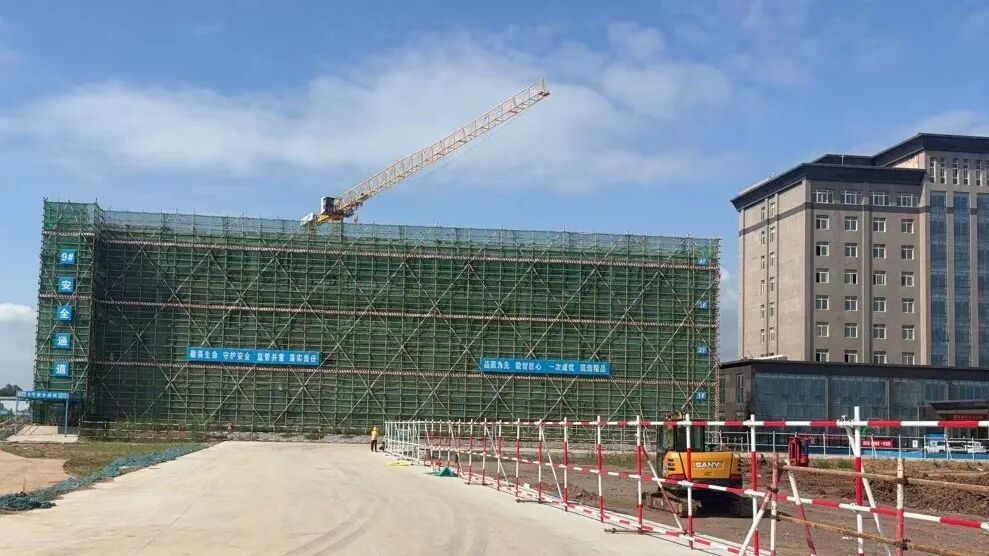

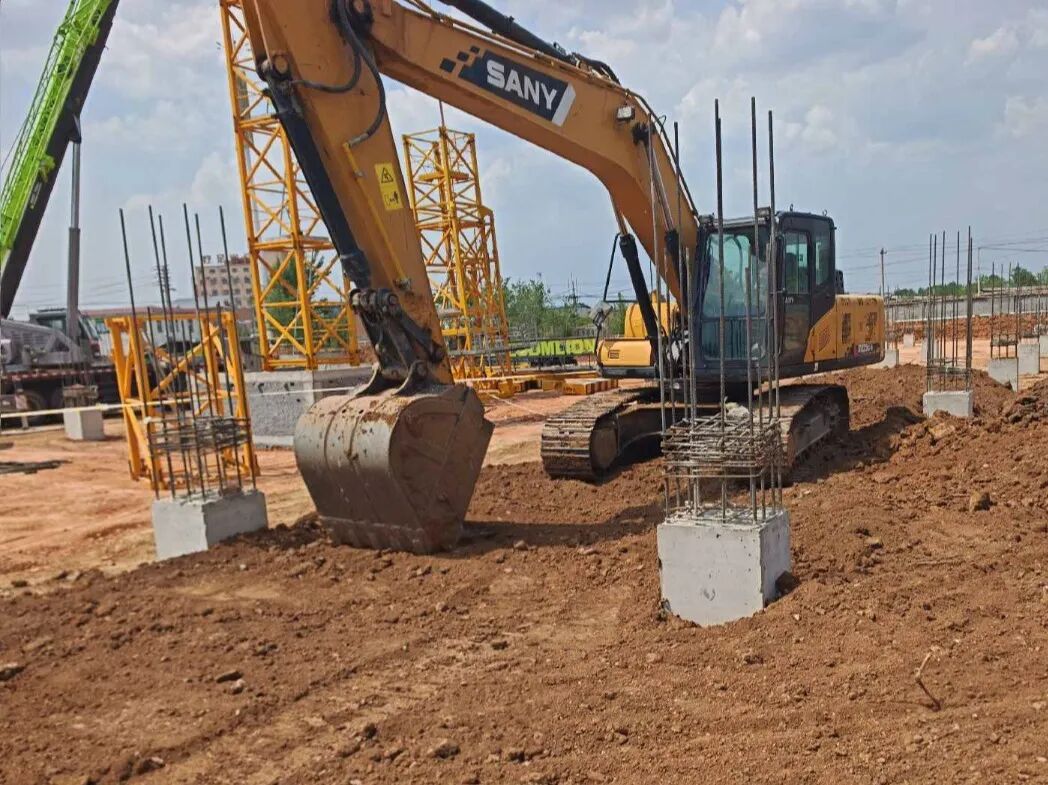

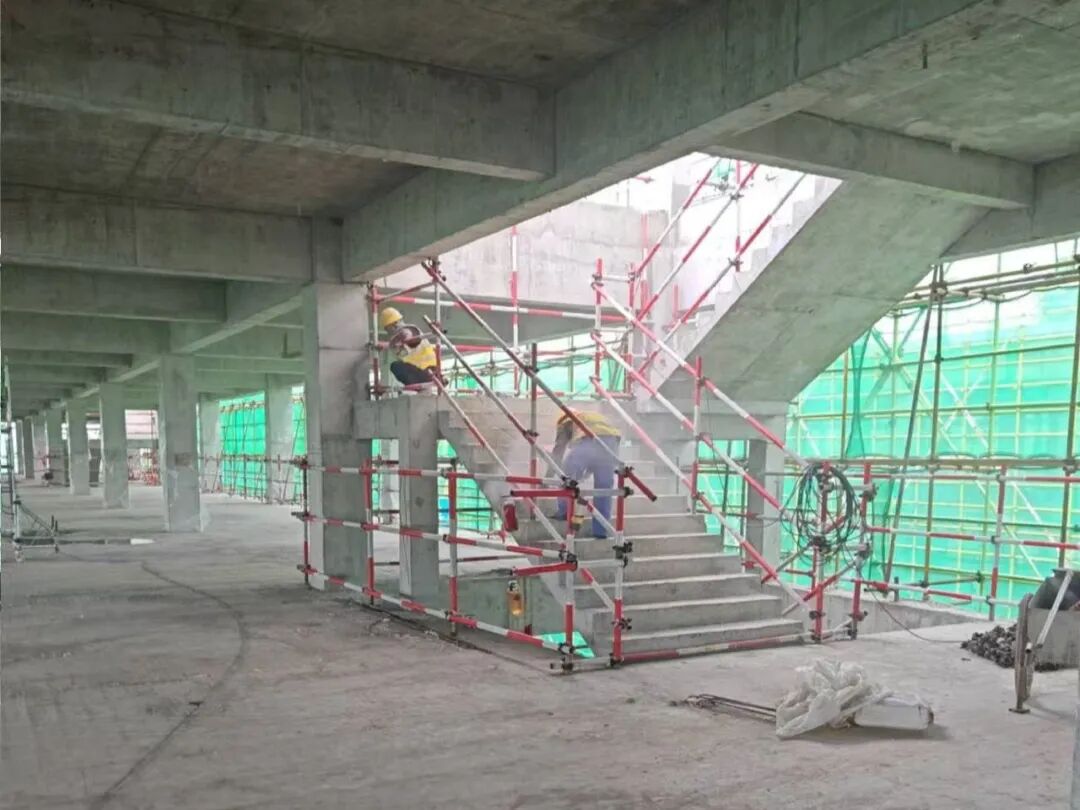

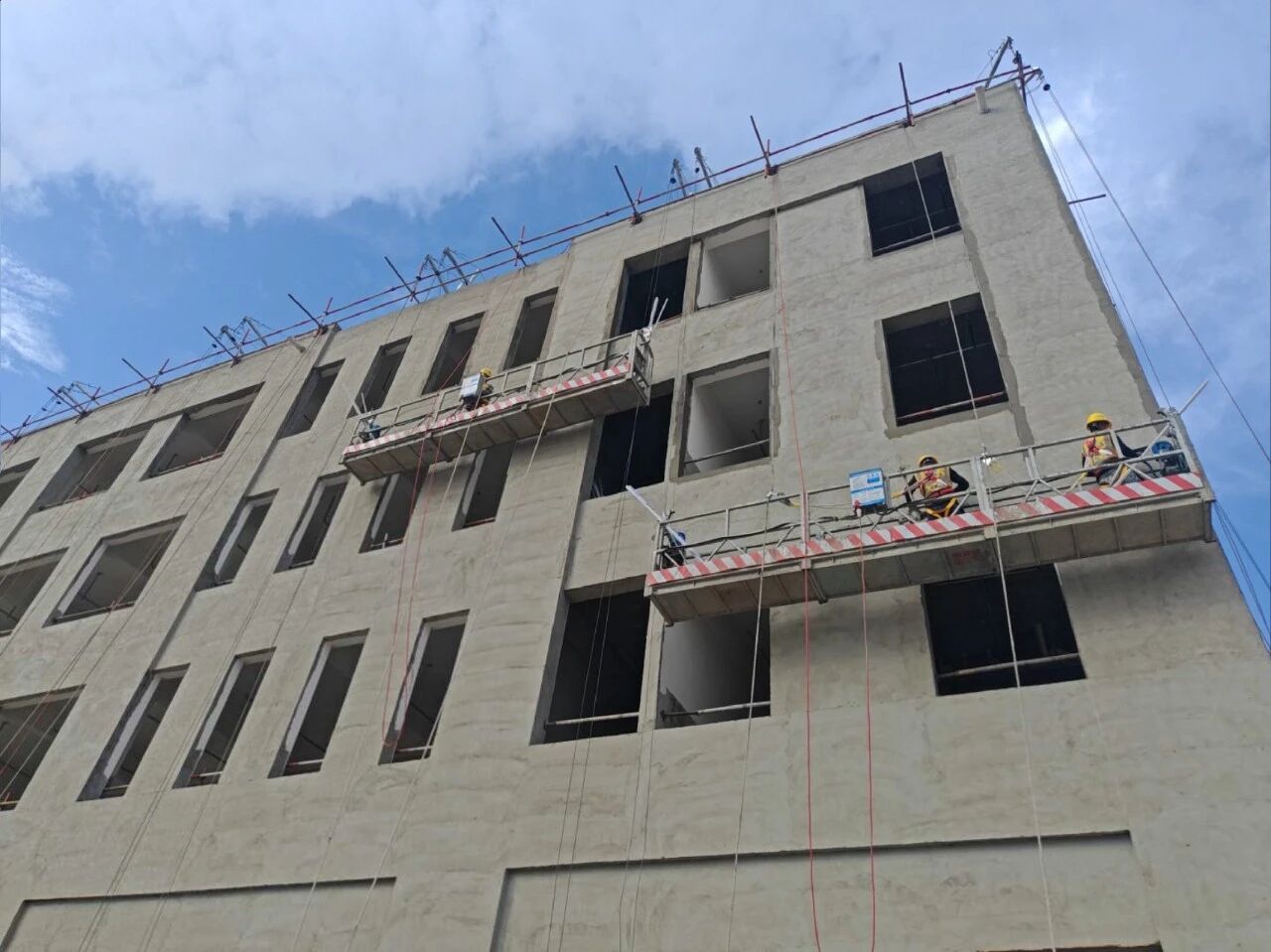

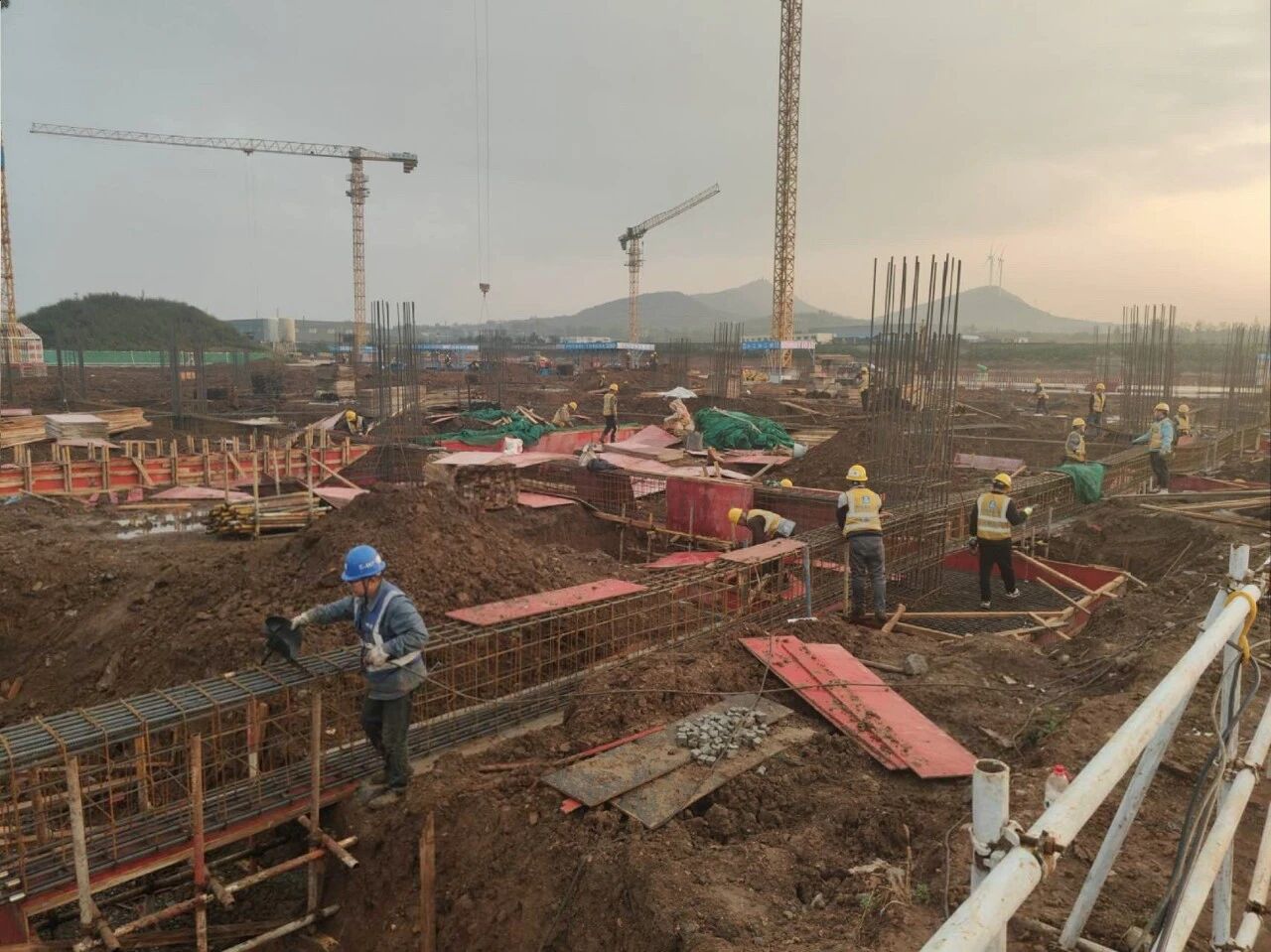

自3月入场破土动工以来,项目建立起覆盖全员的节点工期管理责任体系,将责任落实到个人,力求快速解决施工过程中各种错综复杂的问题,有效提高项目管理效率。目前九号楼已封顶,各项维修工作马上结束,外架拆除工作陆续开始,五号楼目前施工基槽开挖、切桩。褥垫层回填、地梁开挖,三号楼试桩开挖、二号楼已基础开挖。
02,管网施工

1,雨污水管施工
外施工单位应和室内施工单位对出户管进行交接及标高核对,并做好记录与标记,接入时确保正确。

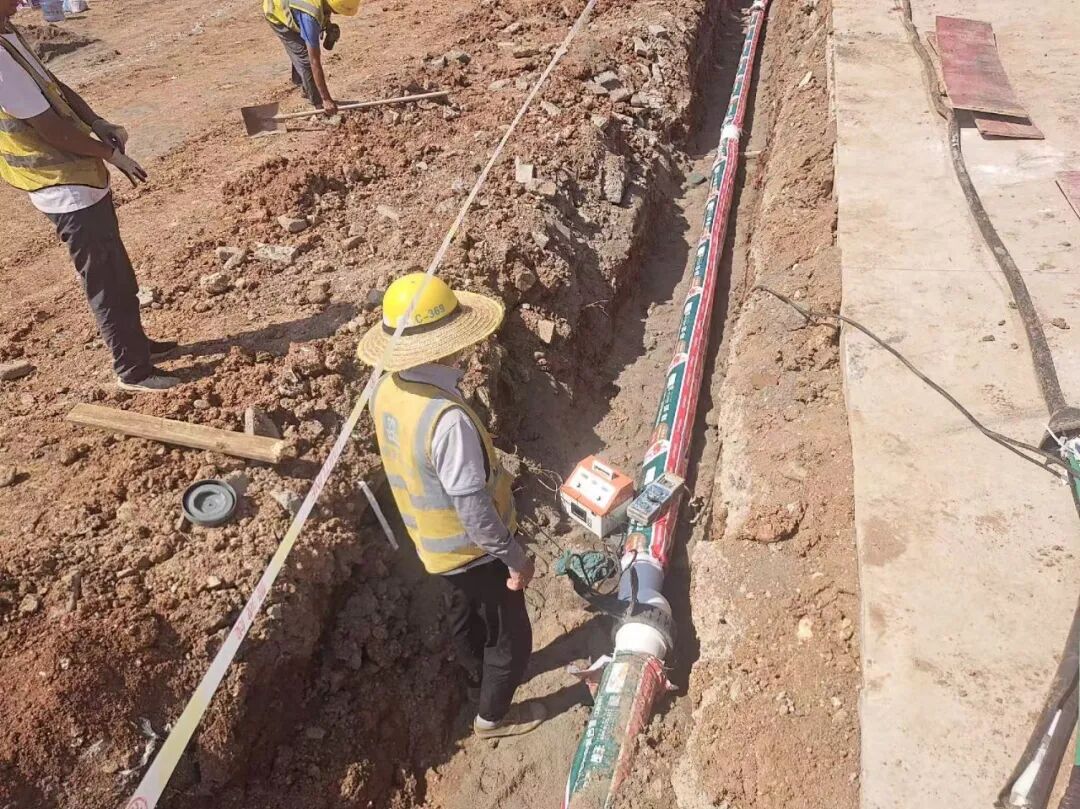

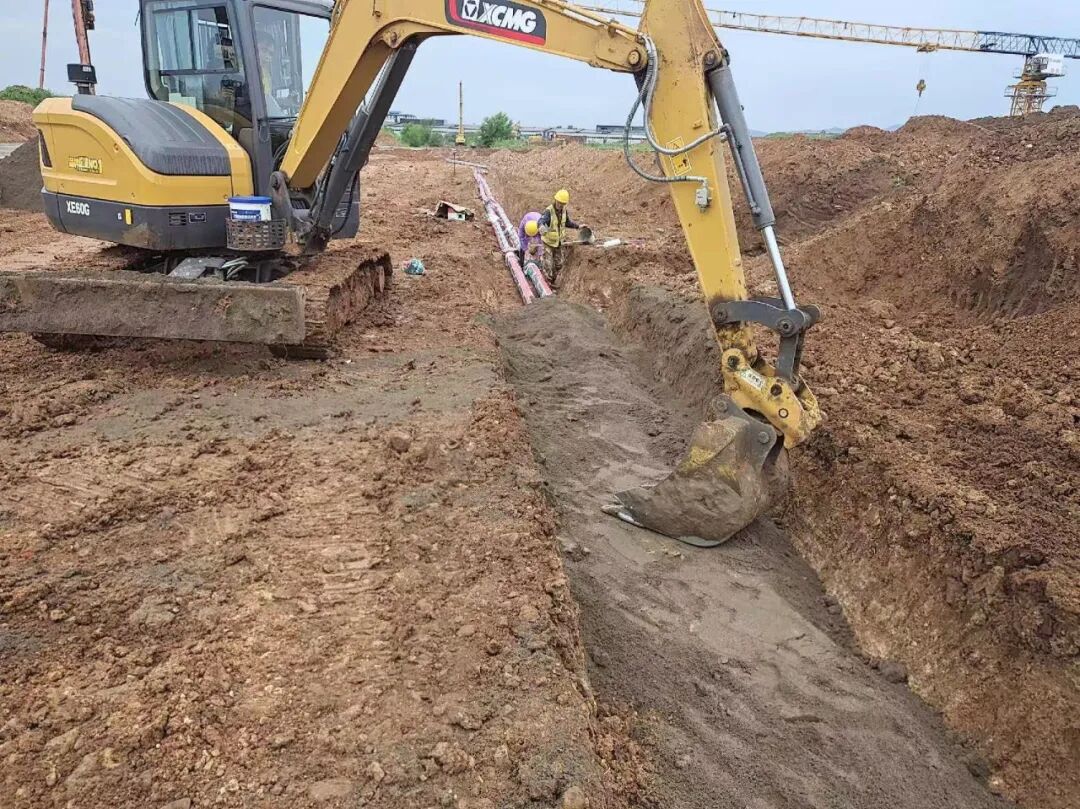

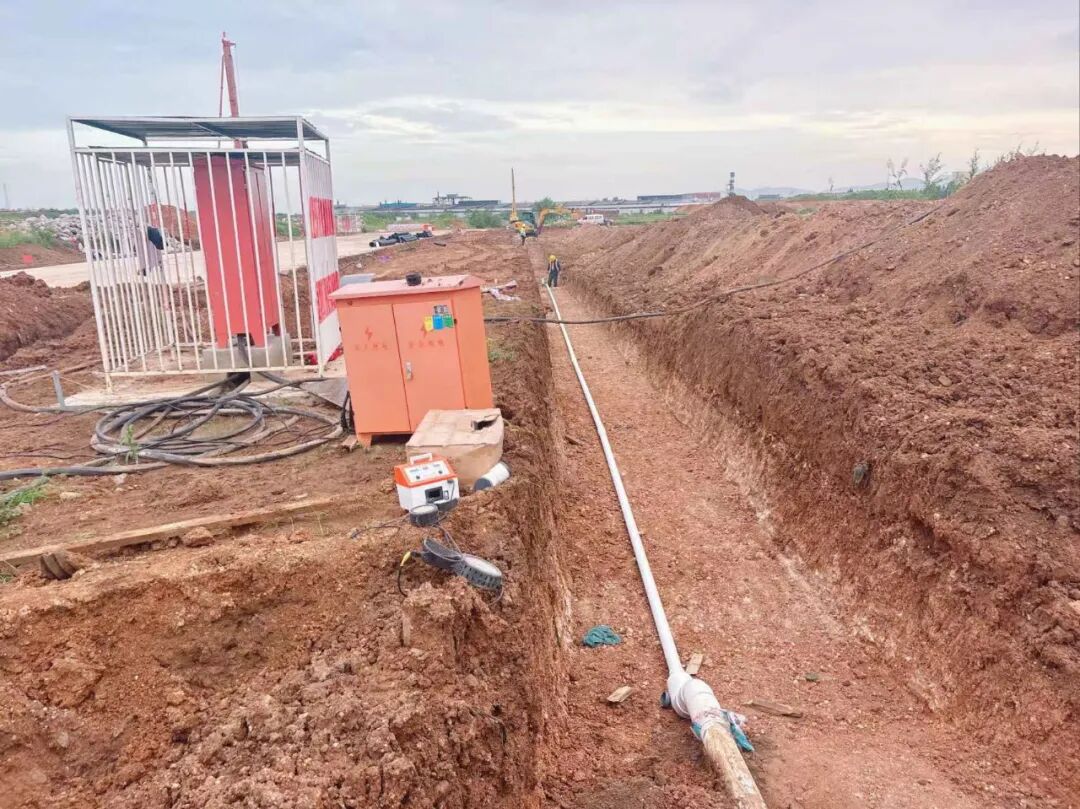

室外雨污水管道开挖前应按照现场及图纸要求走向放线开挖。在管沟开挖时应对管沟底标高测量,坡度、标高无误后进行雨污水井及管线安装。施工工序为:现场定位放线→标高测量→土方开挖→基础处理→管道安放→砼包管或沙包管→检查井施工→土方回填至设计标高。
注意事项:
① 排水管出现倒坡。
② 铺设管道前管沟未平整夯实,塑料排水管材未设置中粗砂垫层。
③ 管道破损、变形。
④ 镀锌钢管、焊接钢管埋地敷设前未防腐或防腐不到位。
2,雨污水井

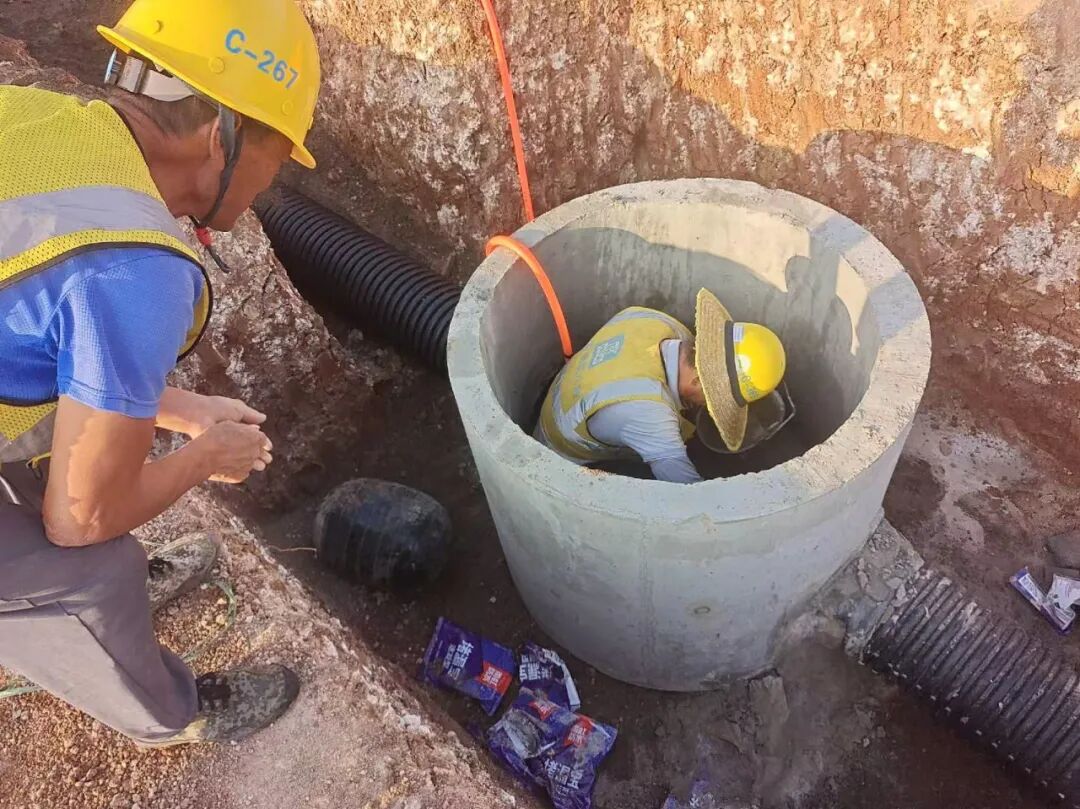

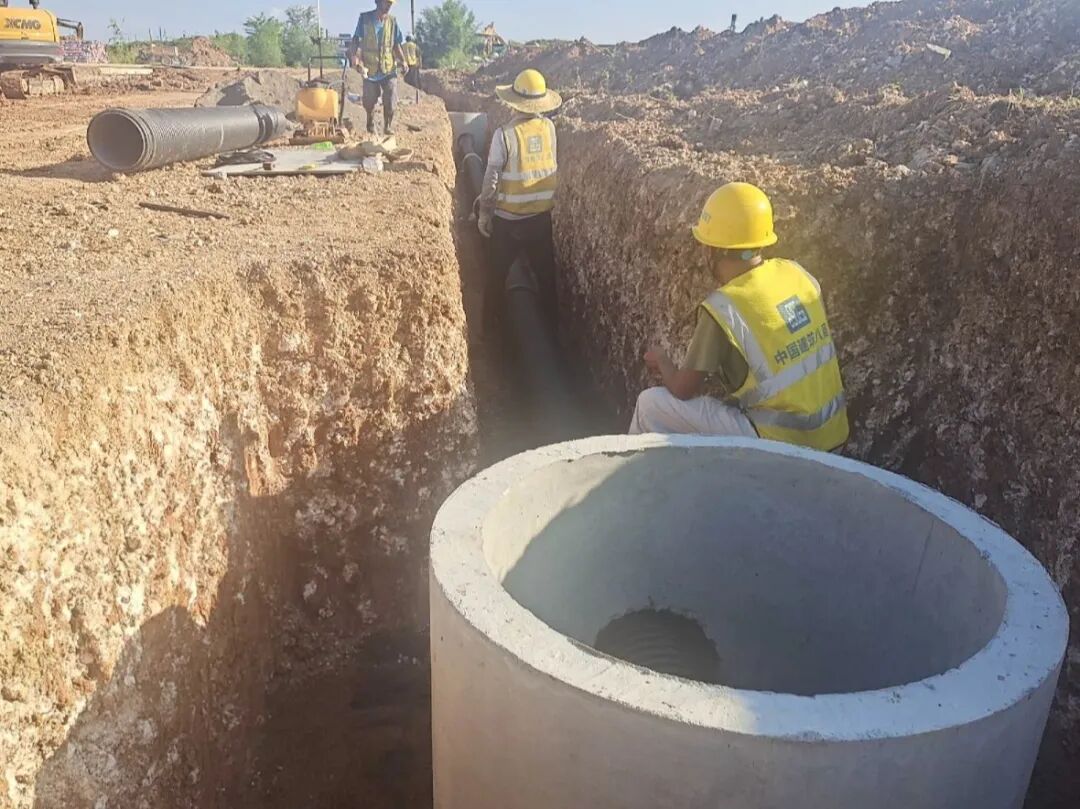

雨污水井可分为砌筑井及成品井。砌筑井施工工序为:井底基础→砌筑井室及井内流槽,表面应用砂浆分层压实抹光→井室收口,踏步安装→井内外砂浆抹光→井深二次接高至规定高程→建筑或安装井圈→井盖就位。
注意事项:
① 井室有大量建筑垃圾或杂土填塞。
② 检查井的管道接驳口井壁周边封堵不严密。
③ 检查井底板施工不规范,渗漏水。
④ 雨水接入污水井。
⑤ 砌筑检查井内壁抹灰质量差,开裂、脱落。
⑥ 污水井未设置流槽。
3,消防管网
施工准备→测量放线→土方开挖→沟槽清理(平整)→管道垫层→管道安装→管道焊接→阀门安装→消防栓安装→管道防腐层施工→检查井砌筑→管道试验→土方回填夯实
消防管道安装要求:
a.系统必须进行水压试验,试验压力为工作压力的1.5倍,但不得小于0.6MPa。
检验方法:试验压力下,10min内压力降不大于0.05MPa,然后降至工作压力进行检查,压力保持不变,不渗不漏。
b.、消防管道在竣工前,必须对管道进行冲洗。
c.消火栓的位置标志应明显,栓口的位置应方便操作。
d.室外消火栓的各项安装尺寸应符合设计要求,栓口安装高度允许偏差为±20mm
e.地下式消火栓的顶部出水口与消防井盖底面的距离不得大于400mm,井内应有足够的操作空间,并设爬梯。寒冷地区井内应做防冻保护。

为克服酷暑和雨水带来的施工困难问题,保证工期按时完成,项目部常常灯火通明,忙碌的身影随处可见,建设速度争分夺秒,全力以赴搭建“物流心脏”。管网一期可施工工作面已完成,停车位施工正有序进行中。
在现场,工人们干得热火朝天,各类运输车辆来回穿梭,泵车车臂相互交织,如同“蜘蛛侠”,不断吞吐着混凝土,办公室内,打印机不停工作,留下建设管理痕迹,一道道身影连轴忙碌。确保在建项目按照预期目标,安全、有序、稳步推进!
